什么是大体积混凝土?定义、实例与温度控制

发布于 更新于 阅读约 11 分钟
Mass concrete construction site
什么是大体积混凝土?定义、实例与温度控制
技术
阅读全文

大体积混凝土是指其尺寸、配合比、边界条件及所处环境可能导致水化热引发有害温度、热应力、开裂或长期性能下降的任意体积混凝土。其定义依据是热行为,而非某一固定厚度。

常见实例包括水坝、厚筏板基础、大型基础底板、桥墩及桩帽。然而,结构构件的名称或尺寸本身并不能单独决定其是否属于大体积混凝土。项目团队必须评估混凝土将产生的热量、该热量逸散的速度,以及温度驱动变形所受到的约束程度。

是什么使混凝土成为大体积混凝土?

当混凝土的设计与浇筑条件综合作用产生需采取特定温控措施的热风险时,即构成大体积混凝土。

所有硅酸盐水泥混凝土在水化过程中均会释放热量。仅水化放热本身并不足以将其归类为大体积混凝土。只有当热量积聚及随之而来的温度变化可能造成有害内部温度、热应力、开裂、不良反应或长期性能降低时,才适用该分类。

界定大体积混凝土的是热风险,而非某一固定厚度。

并不存在一个普适的最小厚度标准,用以区分大体积混凝土与常规混凝土浇筑。

较厚截面更易蓄热,因其几何中心距暴露表面更远。但某项规范或机构所采用的厚度阈值不应自动套用于所有工程项目。

即使截面尺寸较小,若采用高水化热配合比、通过不同表面不均匀散热,或受基础及相邻混凝土强烈约束,仍可能需采取大体积混凝土控制措施;反之,若已对配合比、几何形状、初始温度及散热条件进行了适当评估,则相对较大的构件也可能呈现较低的热风险。

必须综合评估构件几何形状、配合比、边界条件及约束状况。

项目团队应考虑:

  • 构件尺寸及浇筑体积
  • 胶凝材料种类与用量
  • 预期浇筑温度
  • 环境温度与天气状况
  • 模板与保温措施
  • 与土壤、岩石、水体或既有混凝土的接触情况
  • 内外部约束
  • 相邻浇筑的顺序与时间安排

这些因素决定了热量产生的速度、热量可散逸的位置,以及有多少由温度变化引起的位移被转化为应力。

对于不确定或高风险的浇筑部位,热学建模可将预测的内部与表面温度同项目适用限值进行比对。合同文件可能直接将某构件指定为大体积混凝土,但其温控策略仍须反映实际配合比、结构几何尺寸、施工顺序及边界条件。

大体积混凝土为何会发热?

大体积混凝土发热是因为水泥水化释放热量的速度,超过了大体积或有保温措施的混凝土结构散热的速度。由此形成的温度历程取决于水化产热与热量散失两方面。

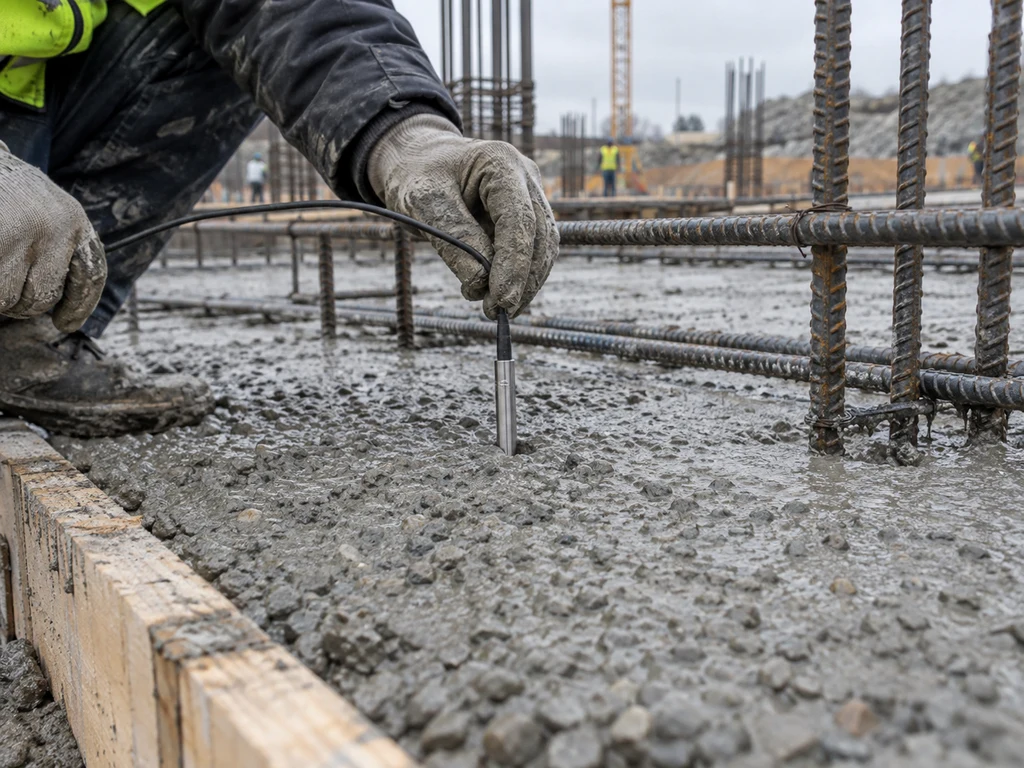

大体积混凝土水泥水化热

水泥水化产生热量

胶凝材料在与水发生反应过程中会释放热量。该热量的总量及其释放时间取决于胶凝体系、原材料温度、配合比、细度以及化学外加剂。

降低水化放热量不同于对新拌混凝土进行降温。低热水泥配合比通过改变水化过程中产生的热量总量或速率来实现控温;而预冷则是在水化升温开始前降低混凝土初始温度。

上述方法可联合使用,但其功能不同,应分别评估。

大体积混凝土截面散热缓慢

混凝土导热系数相对较低。在厚大浇筑体中,中心区域产生的热量需经过更长路径才能到达暴露表面。因此,当外部开始降温时,芯部可能仍在升温或持续保持较高温度。

热量散失还受各边界条件影响。模板、土壤、水体、既有混凝土、保温层、环境气温、风速、降雨及太阳辐射等因素,可能导致同一浇筑体不同表面以不同速率冷却。

受约束的温度变化可引发热应力

较热的内部与较冷的表面试图以不同幅度膨胀或收缩。由于各区域相互连接,无法独立变形。

同一浇筑体内不同温度区域之间形成内约束;基础、桩基、钢筋、既有混凝土或相邻浇筑体等则可能构成外约束。

当约束将温度引起的变形转化为拉应力,且该拉应力超过混凝土早期抗拉强度时,热开裂便可能发生。因此,温差是一项重要的风险指标,但其本身并不能完整预测开裂。混凝土强度发展、刚度、徐变、几何形状以及约束程度也会影响最终结果。

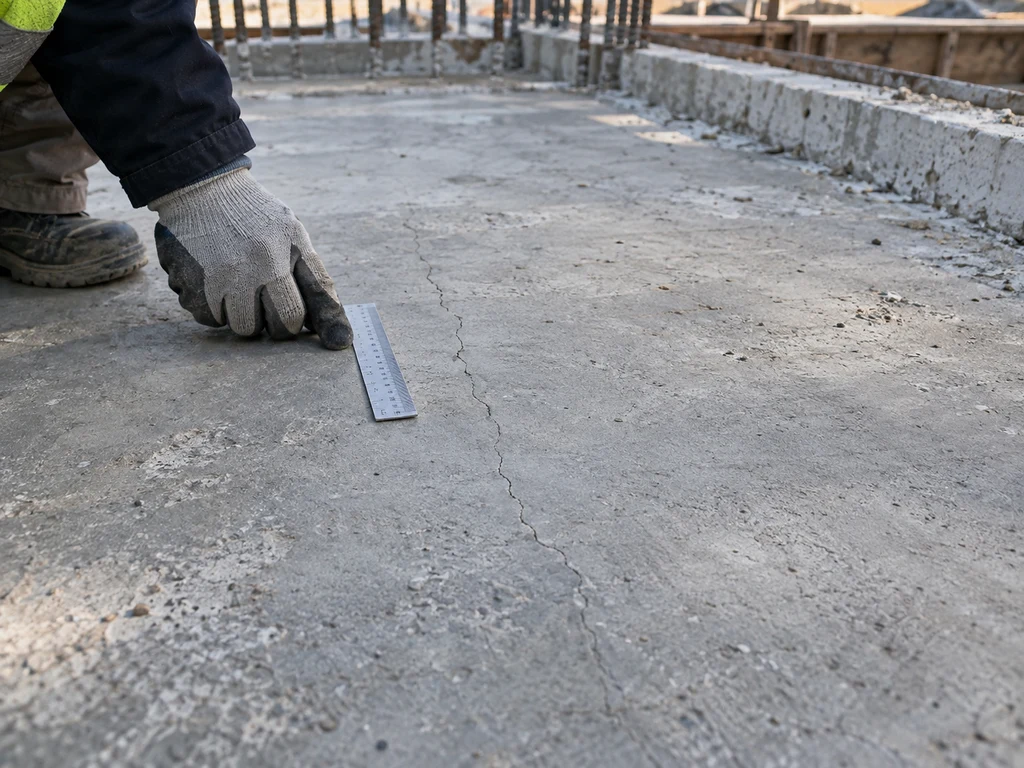

大体积混凝土热开裂风险

大体积混凝土应用于哪些场合?

大体积混凝土用于能够蓄积足够水化热、因而需进行专门热工评估与控制的结构构件。以下为常见应用实例,但仅凭其名称无法判定某次具体浇筑是否属于大体积混凝土。

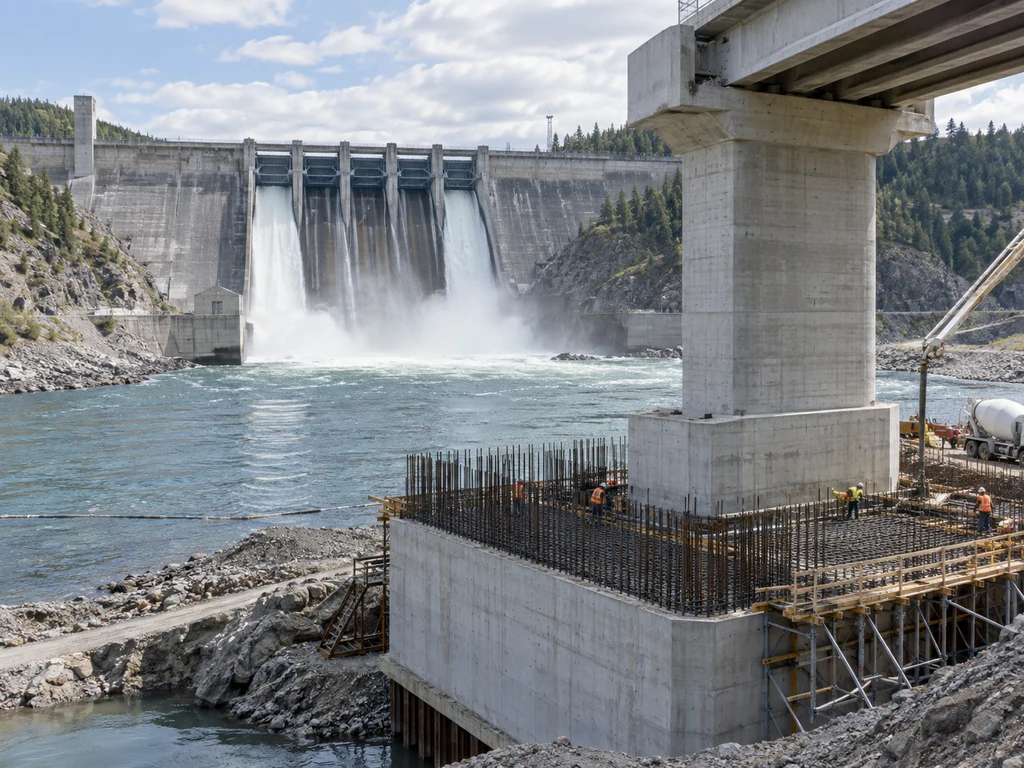

大体积混凝土坝体、基础、桥墩

水坝及水工结构

重力坝、坝体分块、溢洪道、船闸及其他厚型水工结构均为成熟的大体积混凝土应用。

其大尺寸及分层浇筑要求配合开展配合比设计、施工顺序安排、温度控制、监测及防护。随着逐层浇筑或表面暴露于空气或水中,边界条件可能发生变化。

筏板基础与大型基础底板

厚型筏板基础与大型基础底板可能产生较高的芯部温度,尤其当采用高早强混凝土或加快施工进度从而提高胶凝材料用量时。

若批准使用的配合比采用冰来降低入模温度,则搅拌站应在对比可用资源前,先计算每盘所需冰量及峰值生产速率。 flake ice machines名义日产能本身并不能确认该系统能否满足最繁忙批次搅拌时段的供冰需求。

桥墩与桩帽

当大型桥墩与桩帽的几何形状限制热量散失时,其行为即表现为大体积混凝土。

水接触面、土界面、模板及已浇筑混凝土可能在相同构件周围形成不同的热边界条件。因此,传感器布设位置、保温措施及其他控制手段不应仅依据名义厚度来确定。

大体积混凝土与常规混凝土有何不同?

大体积混凝土与常规混凝土并非本质上不同的材料类别。二者均为胶凝材料,均须满足各自规定的结构性能与耐久性要求。

在此语境下,常规浇筑指无需针对大体积混凝土采取特殊温控措施的浇筑;而大体积混凝土浇筑则需额外开展热风险评估,并在规定情况下进行温度预测、监测、保温防护及制定并记录响应程序。

因此,该区分改变了浇筑作业的规划与验证方式;但这并不意味着大体积混凝土必然为无筋、低强度,或采用完全不同的混凝土类型。

大体积混凝土可能引发哪些问题?

主要热学关注点是早期开裂以及与温度相关的材料性能或耐久性风险。这些关注点相互关联,但受不同温度参数控制。

早期热开裂

浇筑体中心部位可能仍保持较高温度,而外露表面则开始冷却并收缩。若较冷的表面受到内部较暖混凝土的约束,则表面附近可能产生拉应力。

当整个构件随后整体冷却并收缩时,若其受到基础、相邻浇筑体、钢筋或其他外部约束的限制,则可能进一步产生附加应力。

允许的核心-表面温差是一个实用的控制指标。不应将其视作混凝土是否开裂的普适物理分界线,因为约束条件及早期抗拉强度同样重要。

过高的内部温度

过高的早期温度可能增加易感混凝土中延迟生成钙矾石(DEF)的风险,并可能对后期强度发展产生不利影响。

相关风险取决于胶凝材料体系、认证数据、使用环境、温度历史及项目具体要求。一种已认证配合比所允许的温度值,不可自动套用于另一种配合比。

峰值温度与温度梯度属于两类独立风险

内部峰值温度与核心-表面温差须分别评估。

最高内部温度用于管控因过度加热引发的风险;温差则用于管控由不均匀温度及受约束变形所导致的开裂风险。

某一项参数满足限值要求,并不能证明另一项参数亦符合要求。两项最大值也可能出现在升温与降温过程中的不同时刻。

大体积混凝土常见的温度限值有哪些?

对于采用ACI SPEC-301-20标准的项目,通常引用的浇筑后默认温度限值如下:

  • 混凝土最高温度为160°F(70°C)
  • 中心至表面最大温差为35°F(19°C)

160°F限值适用于浇筑后达到的最高温度,而非仅指卸料时的混凝土温度;35°F限值适用于规定的内部测点与近表面测点之间的温差

上述数值为独立控制指标,并非全球通用限值。合同文件及适用的工程规范应明确控制值、测点位置、监测时段、验收责任以及任何经批准的替代方案

在选定冷却设备前,项目团队须确定所需的入模温度,以及经批准可用冰替代的拌合水用量。我们的 片冰混凝土冷却指南详细说明了冰用量及峰值输送需求对搅拌站运行的影响

大体积混凝土温度如何控制?

大体积混凝土温度通过项目特定的配合比设计、预冷、保温、监测及经批准的响应措施组合进行管理。单一方法无法全面控制所有热风险

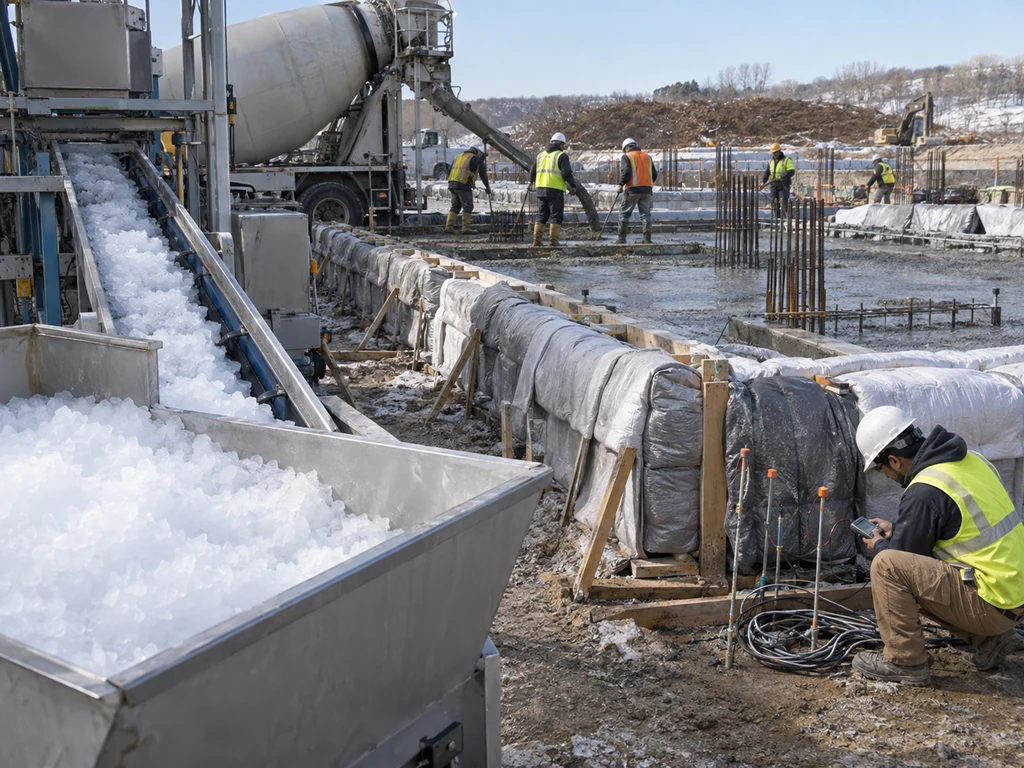

大体积混凝土温度控制方法

通过配合比设计降低水化热生成

配合比设计可通过控制胶凝材料用量,并选用适宜的胶凝材料与外加剂,来减少或延缓水化热释放

任何调整均须满足工程对强度、耐久性、工作性、凝结时间、泵送性能及施工工艺的要求。可能需通过试配数据、量热试验或热性能测试,预测拟采用生产配合比的实际表现

单纯降低水泥用量并非完整的温控策略。初始材料温度、结构几何尺寸、边界条件、约束状态及施工顺序仍会影响温度发展过程

通过预冷降低初始温度

预冷是指在水化反应进一步升温前,降低混凝土原材料或新拌混凝土的温度。常用方法包括冷却骨料、使用制冷拌合水,以及以经批准方式用冰替代部分拌合水

冰必须计入总拌合用水量,不可作为额外水量添加而不调整配合比

我们的 混凝土冷却应用指南详细说明了当预冷属于经批准的温控策略时,冰系统如何支持搅拌站作业

例如, 20吨片冰机在制造商规定的工况下(环境温度30°C,进水温度20°C),其额定产能为每24小时20,000千克。实际设备选型还必须考虑经批准的每批次制冰量、每小时峰值批次数量、储冰能力、恢复时间、输送方式、公用设施条件及现场工况。

带保温层的表面冷却控制

表面保温层可减缓暴露面的热量散失,有助于使表面温度更接近内部较高温度。

过早拆除保温层或保温模板可能导致表面快速降温,并增大内外温差。因此,保温材料类型、热阻值、覆盖范围、安装时机、接缝与边缘处理以及拆除顺序均须符合已批准的分析结果及实测现场温度。

保温层亦可蓄热,未必降低内部峰值温度,故须与配合比设计、预冷措施及任何主动式内部冷却措施协同实施。

监测温度并执行已批准的响应措施

温度传感器应能代表预期较暖的内部区域及关键近表面区域。已批准的方案应明确规定读数间隔、温差计算方法、预警阈值、记录要求及责任人员。

温度监测应分别报告最高温度及芯部与表面之间的温差。对存疑的读数,应在将其视为混凝土温度事件前,核查传感器位置、运行状态及相关测量数据。

已批准的响应措施可能包括调整保温层、保护暴露面、延迟拆模、变更后续浇筑时机,或运行工程化冷却系统。现场人员不得擅自采取激进的降温措施,以免形成新的温度梯度。

若已批准的配合比采用批次加冰方式,请在联系Mike Ice Machine时提供每批次所需冰量、峰值加冰速率、预期材料温度、可用公用设施、储冰需求及供货安排。 联系Mike Ice Machine上述参数用于设备可行性评估及报价审核,但不设定本项目的工程限值,亦不能替代已批准的温控设计方案。

常见问题解答

大体积混凝土是否必须配筋?

否。大体积混凝土可以配筋,也可不配筋。

术语“大体积混凝土”描述的是其热行为及对温度控制的需求;而“钢筋混凝土”则描述钢材或其他增强材料如何承担结构荷载并有助于控制开裂。某次浇筑可能同时属于这两类,但这两个术语所指的特性不同。

大体积混凝土是否等同于高强度混凝土?

否。大体积混凝土按热风险分类,而高强度混凝土则按规定的强度等级和配合比性能分类。

若某高强度混凝土的胶凝材料体系及浇筑条件产生大量水化热,则可能引发大体积混凝土相关问题。然而,高强度本身并不会自动使该浇筑成为大体积混凝土,而大体积混凝土也未必是高强度混凝土。

每次大体积混凝土浇筑都必须设置冷却水管吗?

否。部分浇筑可通过配合比设计、原材料预冷、浇筑计划安排、表面保温及温度监测等方式满足其温度控制要求。

仅当经批准的热分析确定需采用主动后期降温措施时,才需埋设冷却水管。冷却水管并非所有大体积混凝土构件的默认强制要求。

参考文献

相关推荐

相关文章

水冷式制冰机如何工作?完整指南

水冷式制冰机通过将水的热量传递给制冷剂,再将该热量释放到流经冷凝器的冷却水中,从而实现水的冻结。在水冷式制冰机中,冷凝器冷却水取代环境空气,成为将热量从制冷系统中带走的最终介质。

阅读

如何制定大体积混凝土温控方案

一份混凝土温控方案规定了项目如何预测、限制、监测并响应大体积混凝土内部的热量发展。该方案将经批准的配合比、浇筑条件、热学模型、控制措施、传感器布置、各方职责及验收标准整合于一份受控文件中。

阅读

大体积混凝土浇筑:规划与施工

大体积混凝土浇筑需根据项目特点制定专门的施工方案及温控措施,以限制混凝土内部温度及其内外温差。成功实施取决于混凝土质量的保障、连续不间断的浇筑作业、预埋系统完整性的维护,以及满足规定的温度发展历史要求。

阅读
